9.4 防火板保护工程


Ⅰ 主控项目

9.4.1 防火板保护层的厚度不应小于设计厚度,其允许偏差应为设计厚度的±10%,且不应大于±2mm。

检查数量:按同类构件基数抽查10%,且均不应少于3件。

检查方法:每一构件选取至少5个不同的部位,用游标卡尺分别测量其厚度;防火板保护层厚度为测点厚度的平均值。

9.4.2 防火板的安装龙骨、支撑固定件等应固定牢固,现场拉拔强度应符合设计要求,其允许偏差应为设计值的-10%。

检查数量:按同类构件基数抽查10%,且均不应少于3个。

检查方法:现场手掰检查;查验进场验收记录、现场拉拔检测报告。

9.4.3 防火板安装应牢固稳定、封闭良好。

检查数量:按同类构件基数抽查10%,且均不应少于3件。

检查方法:直观检查。

Ⅱ 一般项目

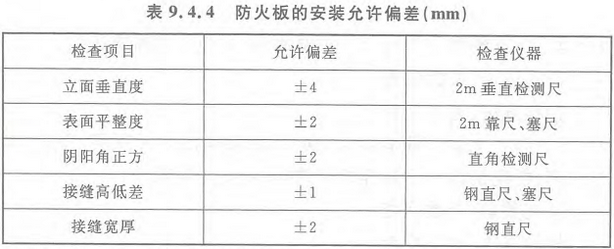

9.4.4 防火板的安装允许偏差应符合表9.4.4的规定。

检查数量:全数检查。

检查方法:用2m垂直检测尺、2m靠尺、塞尺、直角检测尺、钢直尺实测。

标准附图

9.4.5 防火板分层安装时,应分层固定、相互压缝。

检查数量:全数检查。

检查方法:查验隐蔽工程记录和施工记录。

9.4.6 防火板的安装接缝应严密、顺直,接缝边缘应整齐。

检查数量:全数检查。

检查方法:直观和用尺量检查。
