H.8 相关问题及说明


H.8.1 本章清单项目工作内容中均未包括土石方开挖及回填、破除混凝土路面等,发生时应按本规范附录A土石方工程及附录K拆除工程中相关项目编码列项。

H.8.2 本章清单项目工作内容中均未包括除锈、刷漆(补刷漆除外),发生时应按现行国家标准《通用安装工程工程量计算规范》GB50856中相关项目编码列项。

H.8.3 本章清单项目工作内容包含补漆的工序,可不进行特征描述,由投标人根据相关规范标准自行考虑报价。

H.8.4 本章中的母线、电线、电缆、架空导线等,按以下规定计算附加长度(波形长度或预留量)计入工程量中(表H.8.4-1~表H.8.4-5)。

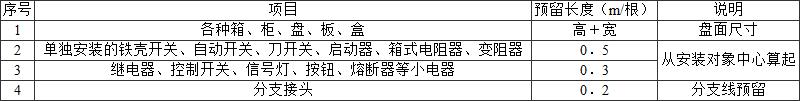

表H.8.4-1 盘、箱、柜的外部进出电线预留长度

标准附图

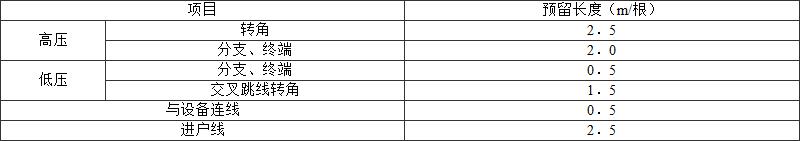

表H.8.4-2 架空导线预留长度

标准附图

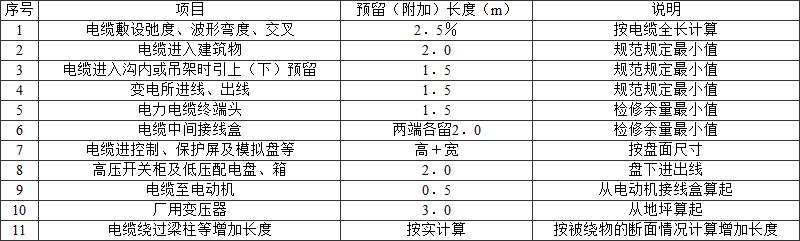

表H.8.4-3 电缆敷设预留量及附加长度

标准附图

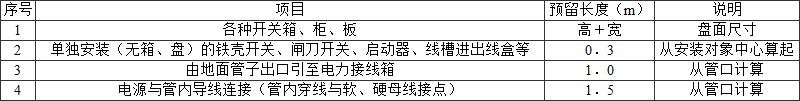

表H.8.4-4 配线进入箱、柜、板的预留长度(每一根线)

标准附图

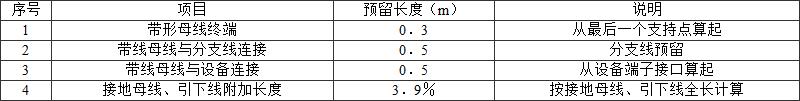

表H.8.4-5 母线配制安装预留长度

标准附图
