5.3 丝饼烘干机

5.3.1 丝饼烘干机烘房轨道安装允许偏差及检验方法应符合表5.3.1的规定。

表5.3.1 丝饼烘干机烘房轨道安装允许偏差及检验方法

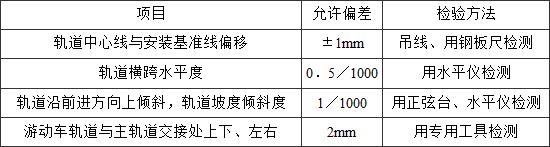

标准附图

5.3.2 丝饼烘干机推动机构安装允许偏差及检验方法应符合表5.3.2的规定。

表5.3.2 丝饼烘干机推动机构安装允许偏差及检验方法

标准附图

5.3.3 丝饼烘干机风机安装允许偏差及检验方法应符合表5.3.3的规定。

表5.3.3 丝饼烘干机风机安装允许偏差及检验方法

标准附图

5.3.4 丝饼烘干机烘干小车安装允许偏差及检验方法应符合表5.3.4的规定。

表5.3.4 丝饼烘干机烘干小车安装允许偏差及检验方法

标准附图

5.3.5 轨道接头应平齐。

5.3.6 烘房进出门及中间检查门应密封良好、开关灵便。

5.3.7 烘房送吸风隔板、网孔板表面应平整,安装应牢固。

5.3.8 风机叶轮与外壳的间隙应一致。
