3.14 纺丝箱体


3.14.1 纺丝箱体就位前,应根据纺丝中心线检查和确定螺杆挤出机、熔体管道、冷却装置、卷绕仉架等设备的具体位置。

3.14.2 纺丝箱体就位安装应遵循下列原则:

1 侧吹风窗上下位置不能调整时,纺丝箱体应采取二次调整的方式就位安装。

2 侧吹风窗上下位置可以调整时,纺丝箱体可采取一次调整的方式就位安装。

3 环吹风冷却装置与纺丝箱体接触面密封不严,且环吹风冷却装置不能再调整时,应调整纺丝箱体高度位置或采取相应措施,增加环吹风冷却装置与纺丝箱体接触面的密封性。

3.14.3 纺丝箱体安装允许偏差应符合表3.14.3的规定。

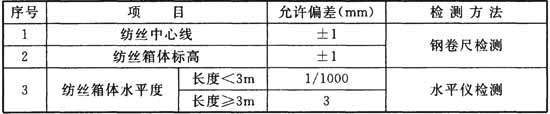

表3.14.3 纺丝箱体安装允许偏差
