4.7 紧张热定型机


4.7.1 紧张热定型机安装允许偏差应符合表4.7.1规定。

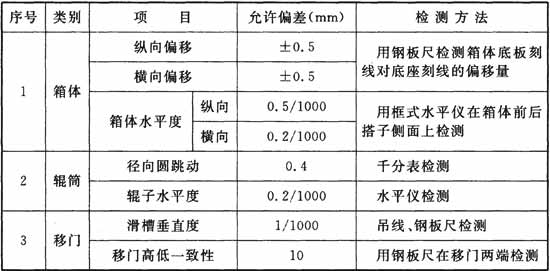

表4.7.1 紧张热定型机安装允许偏差

标准附图

4.7.2 紧张热定型机的辊筒需现场安装时,螺栓拧紧力矩值应符合设备供应商的技术要求。

4.7.3 紧张热定型机的热定型门安装应符合下列规定:

1 门的升降应平稳、同步;限位开关位置应调整合适。

2 门的自锁装置应可靠,在限位区间内任何位置停止时不应产生滑行现象。

3 安全销位置应准确,作用应可靠。

4 润滑管道应密封,无渗漏。

4.7.4 紧张热定型机除丝束进出口外,辊筒区域应封闭。

4.7.5 紧张热定型机安装结束后应进行不少于24h的连续空车试运转。运转过程中的温升、噪声、振动应符合设计要求,不得渗漏。
