4.3 主传动组件
4.3.1 主传动组件安装允许偏差应符合表4.3.1规定。

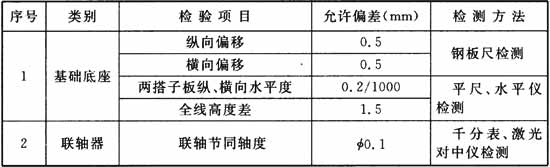

表4.3.1 主传动组件安装允许偏差

4.3.2 主传动电机接线应正确,旋转方向应符合设计要求。
4.3.3 主传动组件在和主机连接前,每个传动单元应单独进行不少于2h的试运转,运转过程中的温升、噪声、振动应符合设计要求。
