4.11 铺丝机、松弛热定型机和导丝架


4.11.1 铺丝机安装应符合下列规定:

1 输送带的松紧应适中,运转应平稳、不跑偏。

2 铺丝速度和限位开关应调整到使丝束铺满整个链板的位置。

3 铺丝机导轨安装允许偏差应符合表4.11.1规定。

表4.11.1 铺丝机导轨安装允许偏差

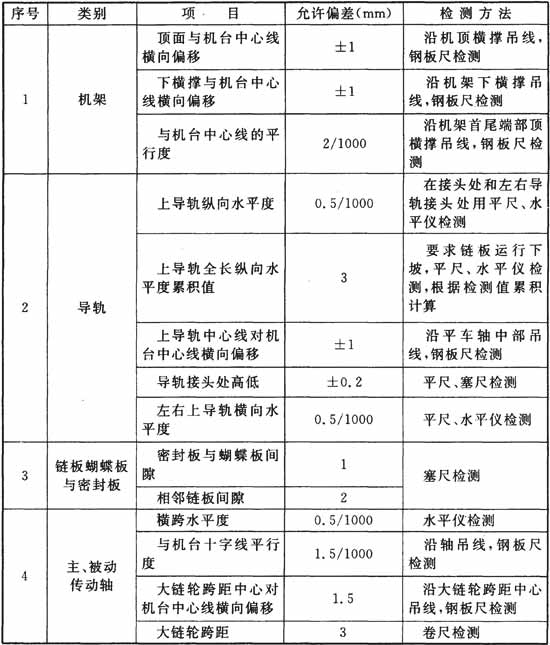

标准附图

4.11.2 松弛热定型机安装应符合下列规定:

1 隔热门表面应平整、密封性好。活动门开启应灵活。

2 链板、蝴蝶板应光洁、不挂丝。

3 蝴蝶板左右手应按设计要求安装,且不得装反。

4 蝴蝶板检测开关位置应准确、动作有效。

5 风机转向应正确、运转应平稳。

6 蒸汽调节阀应灵敏、可靠。

7 消防喷淋管线动作应可靠,不得渗漏。

8 松弛热定型机安装允许偏差应符合表4.11.2规定。

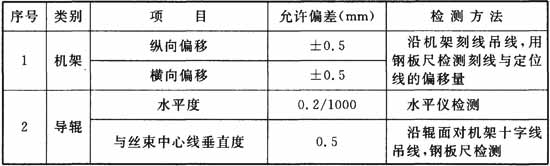

表4.11.2 松弛热定型机安装允许偏差

标准附图

4.11.3 导丝架安装允许偏差应符合表4.11.3规定。

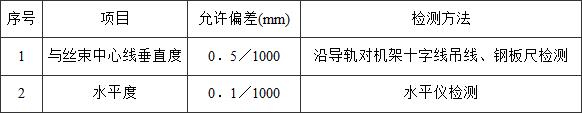

表4.11.3 导丝架安装允许偏差

标准附图

4.11.4 铺丝机、松弛热定型机安装结束后应进行不少于24h的连续空车试运转。运转过程中的温升、噪声、振动应符合设计要求,且不得渗漏。
