8.10 混料机


主控项目

8.10.1 混料机的减速器、滚筒等主要部件的安装应符合设备技术文件的要求。

检验方法:观察检查,检查施工记录。

8.10.2 混料机试运转时应运转平稳、无卡阻。

检验方法:观察检查,检查试运转记录。

一般项目

8.10.3 混料机的安装允许偏差和检验方法应符合表8.10.3的规定。

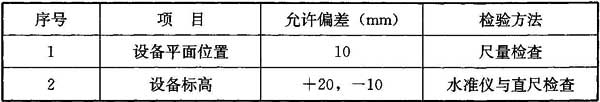

表8.10.3 混料机的安装允许偏差和检验方法

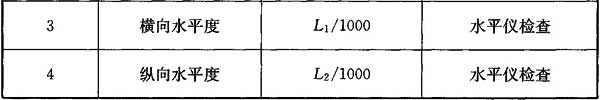

标准附图

标准附图

注:L1为混料机设备横向长度,L2为设备纵向长度。

条文说明

8.10.1 不同型号混料机的主要部件应按设备技术文件要求确定。
