8.13 翻抛机


主控项目

8.13.1 翻抛机的传动装置、提升装置、行走装置、翻堆装置、转移车等主要部件的安装应符合设备技术文件的要求。

检验方法:观察检查,检查施工记录。

8.13.2 翻抛机试运转时,往复运动部件在整个行程上不得有异常振动、阻滞和走偏现象。

检验方法:观察检查,检查试运转记录。

一般项目

8.13.3 翻抛机的导轨安装允许偏差和检验方法应符合表8.13.3的规定。

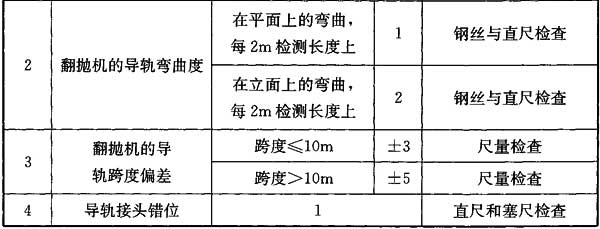

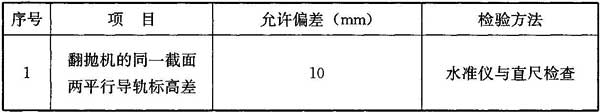

表8.13.3 翻抛机的导轨安装允许偏差和检验方法

标准附图

标准附图

8.13.4 翻抛滚筒的叶片离地间隙应符合设备技术文件的要求。

检验方法:尺量检查。

条文说明

8.13.1 不同型号翻抛机的主要部件应按设备技术文件要求确定。

8.13.4 翻抛机滚筒的叶片离地间隙如技术文件没有要求时,叶片离地间隙宜控制在30mm~50mm。
